工业涂装生产线 前处理、喷涂、固化与输送成套工程

为金属构件、工业装备和批量工件规划前处理、喷漆或喷粉、烘干固化与输送,按涂层要求和产量安排各工序、上下件及环保设施。

整线规划
涂层工艺 · 目标产量 · 厂房物流
工程服务
设计、制造、安装、调试
涂装生产线内悬挂输送的金属结构工件与喷涂房体
工件、悬挂输送与涂装工位的实际衔接。

工业涂装生产线 设备介绍

工业涂装生产线把工件从上件、表面前处理到喷涂、干燥固化及冷却下件的过程组织成一套生产系统。根据材料和涂层要求,可采用液体喷涂或粉末涂装,并配套对应的工艺房体、输送、热工、控制和环保设施。整线设计从工件尺寸重量、表面要求及目标产量出发,确定每道工序的处理时间,再安排工位数量、输送路线和设备空间。大型或多品种工件可采用分批及分段转运,批量稳定的工件可比较连续输送。中环盛达提供方案设计、设备制造、现场安装和系统调试,统一规划新建生产线或既有车间改造中的设备接口。

工艺围绕涂层要求确定
液体喷涂关注漆雾收集、流平与干燥;粉末涂装关注供粉、回收与固化。前处理和必要除水根据工件及材料选配。
产量由各工位共同实现
上下件、喷涂操作、热工停留和冷却时间一起核算,结合换色、返修及批次转换安排工位,减少等待和积压。
设备、物流与环保同步规划
把输送路线、送排风、漆雾或粉尘处理、热源和排气接口放进同一布置方案,协调控制及现场安装。

整条生产线怎样衔接

以下为典型工艺组织。液体喷涂与粉末涂装分别确定设备,具体工序由材料技术资料和工件要求选择。

  1. 上件与表面前处理

    安排装载、转运与选定的表面处理,湿式前处理后按工艺设置除水,为涂层施工准备表面条件。

  2. 喷涂或喷粉

    工件进入对应工位,液体喷涂配套漆雾收集与排风,粉末涂装配套供粉及过喷粉末收集回收。

  3. 干燥固化与冷却下件

    液体涂层按需经过流平或闪干,再完成干燥;粉末涂层按材料要求固化,冷却后检验、下件或返修。

涂装生产线的设备组成与控制

涂装线需要把生产设备、风机、加热、输送与报警联锁纳入同一控制思路;以下为不同工程的设备与控制实拍。

前处理与表面准备
按材质、表面状态与涂层要求选择工序,并安排必要除水。
喷漆或喷粉工位
液体喷涂与粉末涂装分别配套房体、材料供给及过喷处理。
流平、烘干与固化
按材料温度时间要求选择热工单元,协调工件实际受热过程。
输送与上下件
按重量、吊点及生产组织选择悬挂、地面或分段转运。
送排风与环保配套
分别核对漆雾、粉尘及有机废气来源,安排收集和处理接口。
控制与联动
协调输送、通风、加热和运行检测,监测点与配置按项目确定。

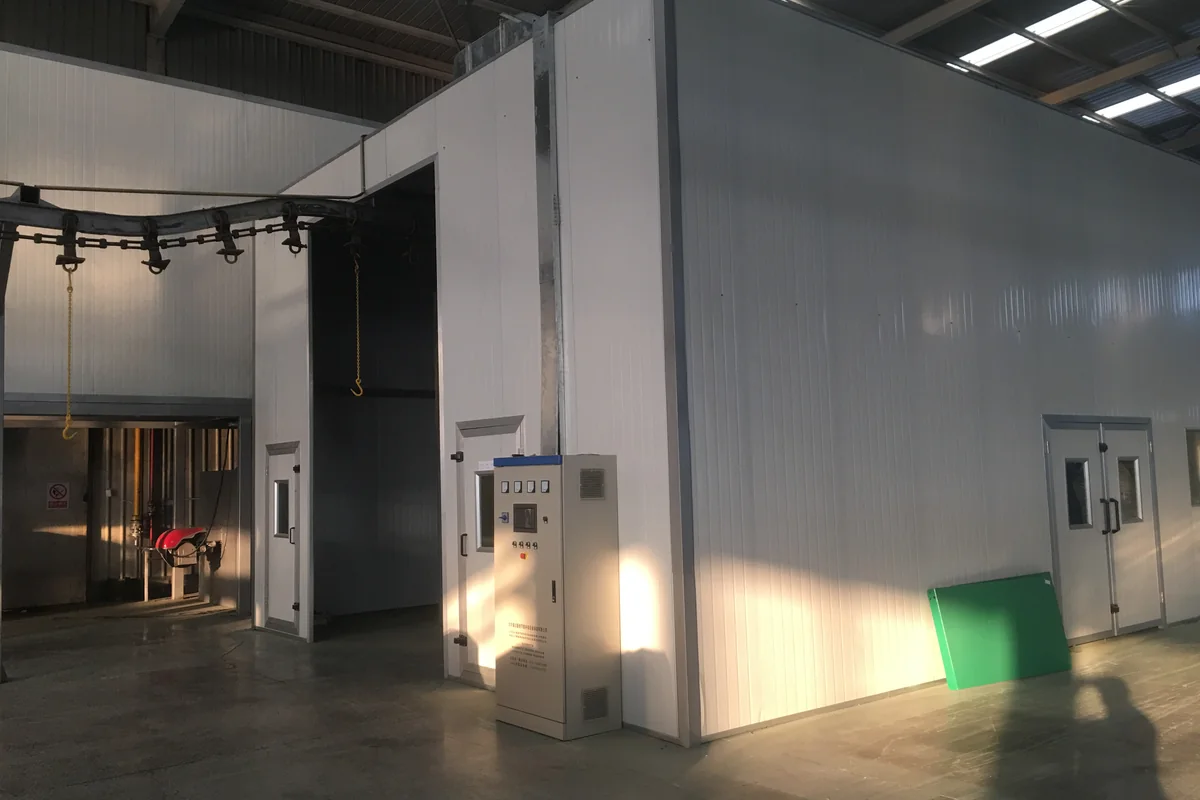

喷粉固化房体、悬挂输送入口、热源设备和控制柜
喷粉与固化单元衔接

封闭房体、悬挂输送、热源与控制柜集中布置,体现粉末涂装各单元的接口关系。

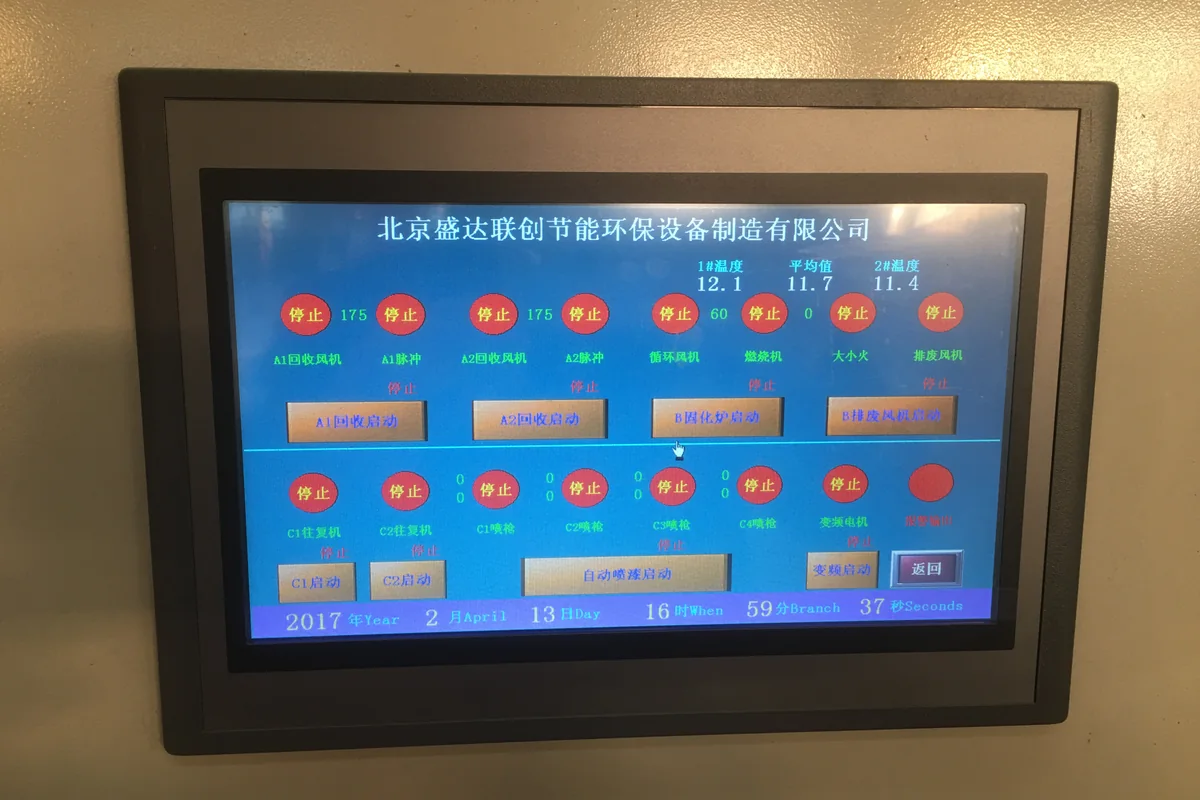

涂装生产线触摸屏上的风机、固化炉和喷枪运行控制界面
涂装系统集中控制界面

画面显示回收风机、脉冲、固化炉、排风机与喷枪等设备状态,用于说明多设备联动控制方式。

应用场景与适用条件

适用于钢结构、车架底盘、箱体、轨道车辆部件及其他工业装备的液体喷涂或粉末涂装,具体路线按材质、表面状态和目标涂层确定。

适用条件

工件与涂层工艺
工件材质、外形尺寸、重量、表面状态和目标涂层能够明确,可据此确定工艺路线和设备尺度。
产量与生产组织
产量、批次、班次和单件节拍可用于平衡各工序时间,并选择连续输送或分段转运方式。
厂房与公用工程
厂房物流、能源、送排风、消防与环保接口能够纳入整体规划,便于设备和土建条件同步落实。

方案设计前需重点核对

  • 只有一块可用面积或设备外形要求,却没有工件、涂料和产量信息时,无法可靠确定整线配置与报价。
  • 多品种、小批量或超大工件项目,需要先比较连续生产线、分段转运与独立房体作业,不能直接套用同一线体。
  • 涂料、粉末、清洗剂或固化曲线资料不清楚时,需要先核对材料技术资料及安全信息后再确定通风、加热和治理方案。
  • 旧线改造需先勘查净高、荷载、物流、停产窗口和既有公用工程接口,不能只依据原设备清单进行扩容。

分段房体还是连续涂装线?

大型、重型或品种变化较大的工件,可比较独立房体与小车转运;工件和批量相对稳定时,可采用连续输送串联工位。选择时同时核对上下件、换色、缓存与返修路线。

了解悬挂输送与工位衔接

整线、工位与输送方式

以下实拍来自不同涂装工程,分别展示大型工位、地面小车、悬挂输送与喷涂作业空间;项目配置并不完全相同。

工业厂房内多个大型涂装房体及顶部送排风设施
大型工位与送排风布置

多个大型房体与顶部送排风设施集中布置,体现整线规划需要同时考虑工位、管路、维护和车间物流。

木制工件置于地面输送小车上,沿涂装工位排列
地面小车与工件转运

木制工件由地面小车承载,沿喷涂工位布置;不同材质、重量与工艺需分别确定输送和设备配置。

悬挂输送线上的蓝色工件及预热室和喷涂工位
悬挂输送与预热喷涂工位

悬挂链带动工件经过预热与喷涂区域,输送节距、速度、吊具和工位长度需要在设计阶段统一核算。

大型工件喷涂房内部,设地面轨道、格栅与两侧作业平台
大型工件作业空间

地面轨道、格栅与两侧平台共同服务工件进出及喷涂操作,房体空间按工件和作业动作配置。

现场安装与涂装应用

从房体、风管与构件安装到大型工件进入喷涂空间,工程实施需要衔接制造、现场条件和生产安排。

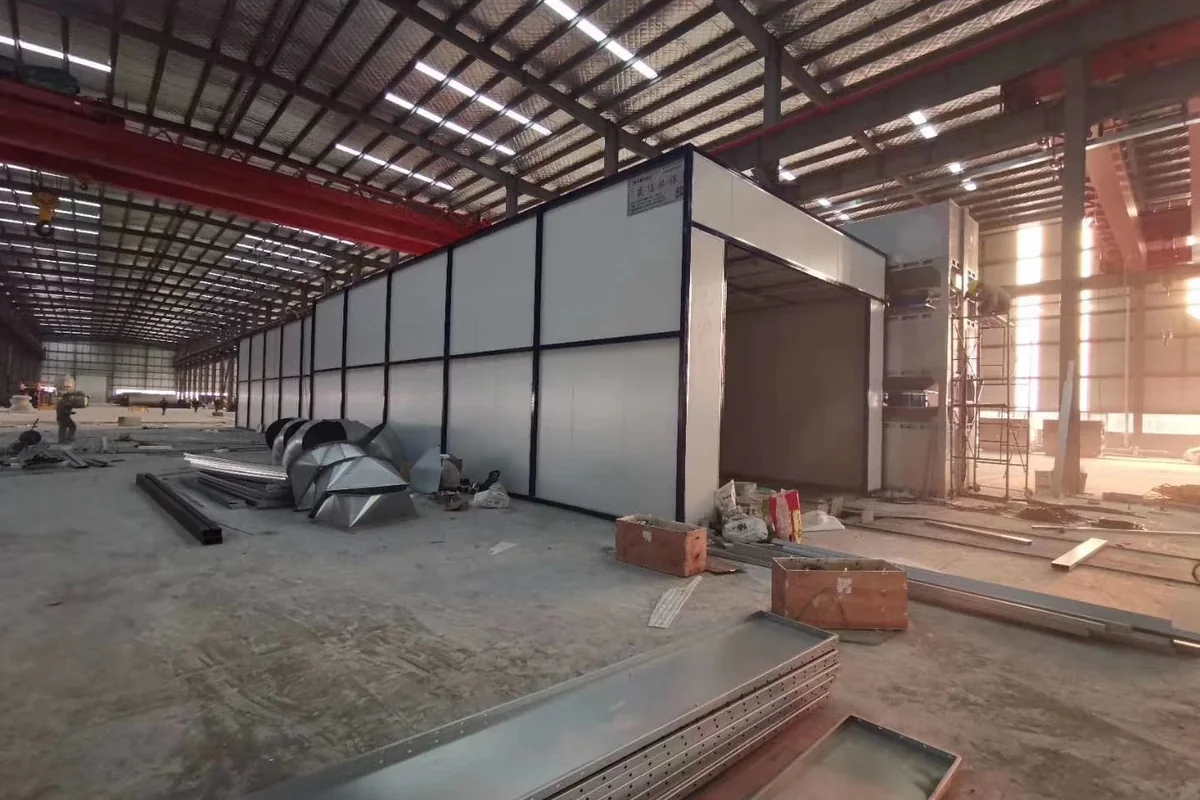

工业涂装房体施工现场及待安装的风管和金属板件
房体与风管现场安装

房体施工与已加工风管、板件同场推进,现场安装需结合厂房结构、吊装通道和设备接口组织。

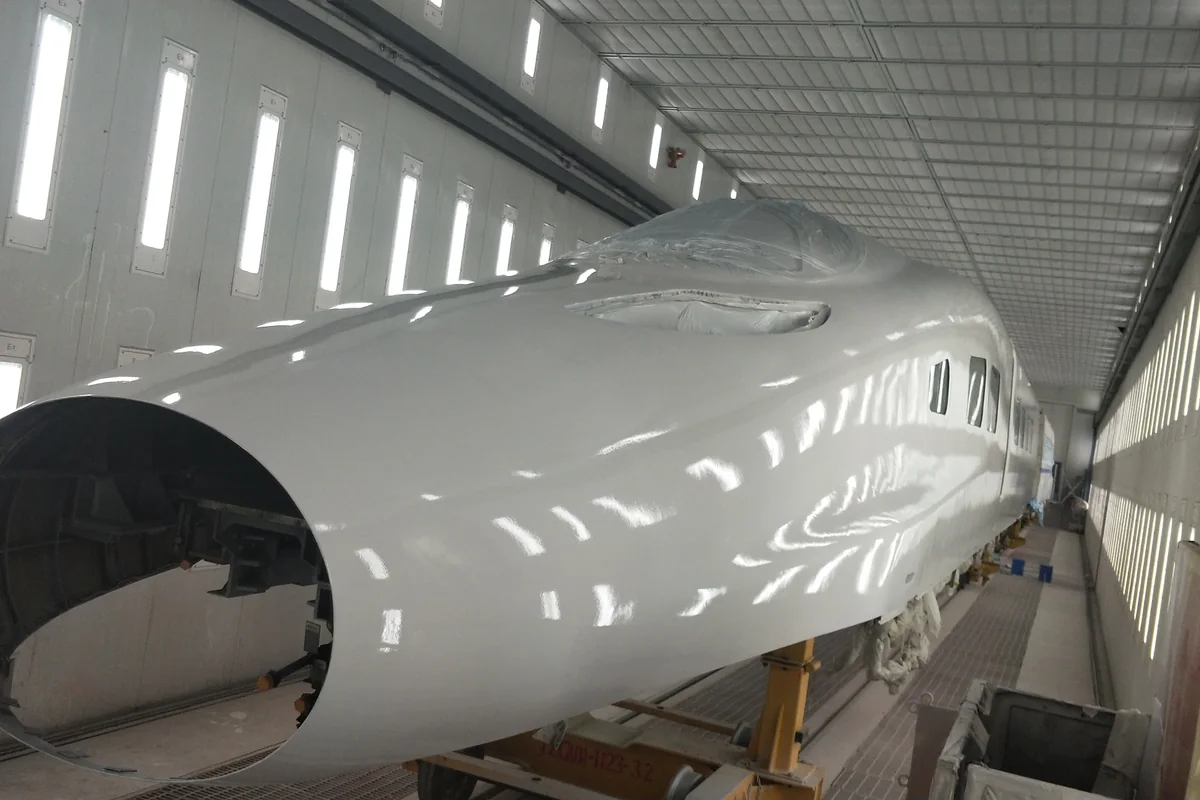

大型白色金属工件在工业喷涂房内的涂装应用现场
大型工件涂装应用

大型工件在喷涂空间内完成涂层施工,工件外形、作业距离、照明与送排风共同影响方案布置。

安全与控制要点

涂装线的安全控制应覆盖生产、输送、通风、加热和环保设备之间的联锁,具体监测点及保护逻辑按项目危险性和适用标准深化。

送排风与生产联锁
喷涂或喷粉设备、送排风和污染物收集系统按工艺设置启停关系、运行确认与异常报警,避免生产和通风状态脱节。
烘干与热源保护
烘干固化环节结合热源、循环风、排风及工件和涂层条件设置温度监测、故障处理与必要联锁。
输送与工位协同
输送驱动、房门、升降平台及工位设备按作业流程协调,重点核对急停、限位、积放和检修状态。
电气与消防接口
电气选型、接地与防静电、危险区域划分、消防和可燃气体监测等内容按物料特性、工艺风险及适用规范确定。

先确定涂装方式与生产组织

先确认涂层体系,再排列工序。下表是方案讨论时的典型流程;是否需要每一道工序、采用何种前处理和固化条件,应以工件与涂料或粉末技术资料为依据。

比较项 液体喷涂线 粉末涂装线
典型流程 前处理 → 喷漆 → 流平或闪干 → 干燥 → 冷却下件 前处理及必要干燥 → 喷粉 → 固化 → 冷却下件
喷涂单元 喷漆房、送排风、漆雾处理 喷粉室、供粉、粉末收集回收
换色安排 涂料供应、喷涂设备及作业区清洁 供粉、喷粉室与回收系统清洁,核对交叉污染要求
需要核对的排气 喷漆及流平、干燥工序的排气条件 喷粉收集与固化排气分别核对

可分别查看涂装前处理、工业喷漆房和喷粉与粉末回收系统的配置。粉末回收与漆雾处理承担的任务不同,设备清单应分别编制。

分批生产还是连续输送

工件外形和批量相对稳定时,可以比较连续输送方案;大型、重型或品种变化较大的工件,则需要比较分段房体、地面轨道或移动小车的组织方式。选择工件输送系统时,同时检查上下件、转弯、缓存、换色和返修路线。

节拍演示(非项目实测产能):假设每天需完成 60 件,扣除计划停机后有 6 小时用于生产,则平均需要完成 10 件/小时,即平均每 6 分钟出一件。这个数用于核对各工序能否持续衔接,不代表每件工件只需 6 分钟固化。

实际方案还要逐项核对喷涂操作时间、炉内停留要求、可同时容纳的工件数量以及上下件时间。分批作业要计入装卸与批次转换;连续作业要核对吊具节距、输送速度和工位长度,最终产能由整线各环节共同决定。

运行费用与工程边界怎样评估

运行费用不能只看某一台风机或燃烧器。比较方案时需要统一生产负荷和运行时间,综合核算输送与风机用电、前处理药剂与用水、过滤耗材、粉末或涂料利用、烘干固化热耗、废气治理能耗和维护停机影响。

新建项目可从工件物流和厂房布局开始同步规划;改造项目则先确认哪些房体、管道、输送和公用工程能够继续使用,以及停产窗口和施工交叉条件。中环盛达可衔接方案设计、设备制造、系统集成、安装调试与验收配合,最终供货内容、甲乙方接口和实施范围在项目方案与设备清单中明确。

常见问题

工业喷漆房和整条涂装生产线有什么区别?

喷漆房主要解决受控喷涂空间、送排风和漆雾收集;整条生产线还需要组织前处理、输送、流平烘干、上下件、控制及环保系统。项目也可以先建设喷漆房,再按厂房和生产计划预留整线接口。

液体喷涂和粉末喷涂可以放在同一条线上吗?

可以评估共用部分输送或前处理,但喷涂空间、材料回收、固化条件、换色清洁和安全要求不同。是否共线应按产品批量、质量要求和切换频率比较后确定。

资料不完整时能否先做初步方案?

可以先用工件照片、最大尺寸、重量、日产量、现用涂料或粉末和厂房平面进行初步沟通,随后再补充涂层要求、工艺时间、能源与环保资料。

旧车间或已有涂装线可以改造吗?

可以评估,但需要现场核对净高、承重、物流路线、原有送排风和电气接口,以及可接受的停产窗口,再决定保留、扩容或更换哪些单元。

涂装生产线一定包含 VOCs 治理设备吗?

液体涂装项目通常需要同步核对有机废气收集和后端治理,具体路线取决于涂料、风量、浓度、生产节拍与排放要求。粉末涂装则重点关注粉尘收集和回收,若仍有有机废气来源也需单独评估。

涂装生产线的价格主要由什么决定?

工件尺寸与重量、产能节拍、前处理路线、喷涂或喷粉方式、输送长度、烘干固化条件、自动化程度、环保配置和现场施工范围都会影响工程量,因此需要先明确工艺和接口后再形成报价。

喷漆线和喷粉线能使用同一套配置吗?

不能直接按同一配置套用。液体喷涂关注漆雾和有机废气收集;喷粉关注供粉、过喷粉末回收及适配固化。输送和前处理也需结合材料、工件与产量重新核对,整线方案应先确定涂层路线。

技术规范与参考资料

按资料查看工程解读、规范全文入口或发布部门原文。

项目咨询 · 设备选型 · 系统方案

有新建或改造涂装生产线需求?

可先提供工件、涂层体系、产能节拍、输送方式和厂房图,我们据此梳理前处理、喷涂或喷粉、烘干固化、控制与环保接口。
